Línea de gas natural Tolt de 16 pulgadas
Fase 1 completada
Descripción general del proyecto
Debido a la creciente demanda de gas natural, la línea de gas natural de alta presión de 8 pulgadas de PSE que da servicio al noreste del condado de King se acerca a su capacidad máxima durante los fríos días de invierno, cuando las personas utilizan más energía para mantenerse calientes. Las limitaciones de capacidad del sistema afectan a nuestra capacidad de suministrar gas natural a una presión adecuada para atender de manera confiable a más de 27 000 clientes residenciales, comerciales e industriales en las áreas no incorporadas del condado de King, Woodinville, Bothell, Kenmore y Kirkland.
Para mantener la confiabilidad del sistema de gas natural en la zona y garantizar que podamos seguir brindando a nuestros clientes un servicio confiable, PSE comenzó a actualizar el sistema de gas natural en el noreste del condado de King en 2015. El alcance de las fases 1 y 2 incluye la construcción de aproximadamente cuatro millas de gasoductos de gas natural a alta presión de 16 pulgadas y una instalación donde se mide el gas natural, se reduce su presión y se le inyecta un fuerte olor llamado mercaptano, que le da al gas su conocido olor a huevo podrido. La primera fase de este proyecto se completó en 2018. Consulte a continuación los detalles sobre la fase completada y el trabajo adicional planificado para una fecha futura.

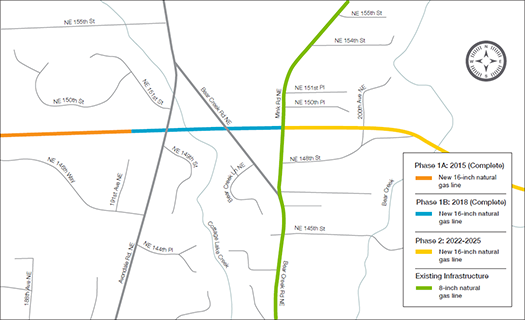

Cronograma del proyecto:
- Fase 1: Finalizada
Construcción de 2.8 millas de gasoductos de gas natural de 16 pulgadas a lo largo del corredor de servicios públicos SPU existente, entre Mink Road NE y 155th Ave NE. La construcción de esta fase comenzó en 2015. La construcción de los 1.800 pies restantes comenzó en junio de 2018. - Fase 2
Construcción de 1.2 millas de gasoductos de gas natural de 16 pulgadas a lo largo del corredor de servicios públicos SPU existente entre la 216th Avenue NE y Mink Road NE, donde se conectará con el segmento del gasoducto construido en la fase 1. En esta fase también se incluye la construcción de una nueva estación de entrada. La construcción de esta fase está prevista para 2022 y los plazos se basan en las previsiones de crecimiento actuales. - Fase 3
A medida que continúe el crecimiento en el área, existe la posibilidad de iniciar una tercera fase en nuestro plan a largo plazo para garantizar la confiabilidad. La tercera fase se extendería aproximadamente 1.9 millas a lo largo del corredor de servicios públicos de Tolt entre la 155 avenida NE y la 132 avenida NE. Continuaremos monitoreando el crecimiento de la población, el uso de gas natural y el desarrollo residencial y comercial planificado para el futuro en la zona durante las próximas décadas para ayudarnos a determinar cuándo es necesaria la tercera fase para nuestros clientes. Las estimaciones actuales de planificación de alto nivel sugieren que este trabajo se realizaría alrededor de 2033.
Nuestro objetivo es minimizar los impactos de la construcción en el corredor de Tolt y para las personas que lo utilizan en la medida de lo posible. Nuestra metodología de construcción se eligió para minimizar los impactos en el hábitat natural y los humedales cercanos, así como en el propio corredor. Una vez finalizada cada etapa de construcción, restauraremos progresivamente el corredor a su estado original.
