16-дюймовый трубопровод природного газа Tolt
Этап 1 завершен

Обзор проекта

Из-за растущего спроса на природный газ 8-дюймовый газопровод высокого давления PSE, обслуживающий северо-восточный округ Кинг, приближается к своей пропускной способности в холодные зимние дни, когда люди тратят больше энергии на согревание. Ограничения пропускной способности системы влияют на нашу способность поставлять природный газ под достаточным давлением для надежного обслуживания более 27 000 бытовых, коммерческих и промышленных потребителей в Вудинвилле, Ботелле, Кенморе, Киркланде и неинкорпорированных районах округа Кинг.

Чтобы поддерживать надежность системы природного газа в этом районе и продолжать предоставлять нашим клиентам надежное обслуживание, PSE начала модернизацию системы природного газа на северо-востоке округа Кинг в 2015 году. Масштабы этапов 1 и 2 включают строительство 16-дюймового газопровода высокого давления длиной около четырех миль и установки, где природный газ дозируется, снижается давление и вводится сильный запах меркаптана, который придает газу знакомый запах тухлых яиц. Первый этап этого проекта был завершен в 2018 году. Ниже представлена подробная информация о завершенном этапе и дополнительных работах, запланированных на будущую дату.

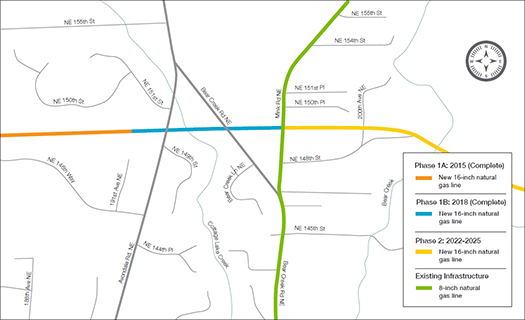

Хронология проекта:

  • Этап 1 — завершен
    Строительство 16-дюймового газопровода протяженностью 2,8 мили вдоль существующего инженерного коридора SPU между Минк-роуд на северо-востоке и 155-й авеню NE. Строительство этого этапа началось в 2015 году. Строительство оставшихся 1800 футов началось в июне 2018 года.

  • Этап 2
    Строительство 16-дюймового газопровода длиной 1,2 мили вдоль существующего инженерного коридора SPU между 216-й авеню NE и Минк-роудом NE, где он соединится с участком трубопровода, построенного на первом этапе. В этот этап также включено строительство новой пропускной станции. Строительство этого этапа запланировано на 2022 год, а сроки основаны на текущих прогнозах роста.

  • Этап 3
    Поскольку рост в этом регионе продолжается, существует вероятность реализации третьего этапа нашего долгосрочного плана по обеспечению надежности. Третий этап продлится примерно 3 мили по инженерному коридору Толт между 155-й авеню NE и 132-й авеню NE. Мы продолжим следить за ростом населения, потреблением природного газа, а также планируемым жилым и коммерческим развитием в этом районе в течение следующих нескольких десятилетий, чтобы определить, когда нашим клиентам понадобится третий этап. Согласно текущим высокоуровневым плановым оценкам, эта работа будет проведена примерно в 2033 году.


Наша цель — минимизировать влияние строительства на Тольтский коридор и максимально возможное воздействие на людей, которые его используют. Наша методология строительства была выбрана таким образом, чтобы свести к минимуму воздействие на естественную среду обитания и близлежащие водно-болотные угодья, а также на сам коридор. После завершения каждого этапа строительства мы постепенно вернем коридору его первоначальное состояние.
